Контрольная приемка

Контрольная приемка – новый тип приемки в системе СКБ Ключи, который используется для проверки исправленных замечаний по объекту Ген. Подрядчиком.
— В процессе передачи объекта собственнику может быть создано несколько контрольных приемок. Замечания, которые будут в них фиксироваться, буду подтягиваться во все следующие приемки, а статусы замечаний будут синхронизироваться.
— Одновременно в рамках одной цепочки может существовать только одна активная контрольная приёмка одного типа: Генподрядчика или Техзаказчика.
— Проверка всегда проходит последовательно: Подрядчик → Генподрядчик → Техзаказчик.
— При проведении мультиприемки замечания будут привязаны к конкретным объектам. Это позволит подрядчикам понимать где нужно производить работы над замечаниями.

Алгоритм по работе с замечаниями в системе через браузер:
1) Собственник производит приемку, фиксирует замечания. Объект переходит в статус «Принят с замечаниями» или «Не принят».

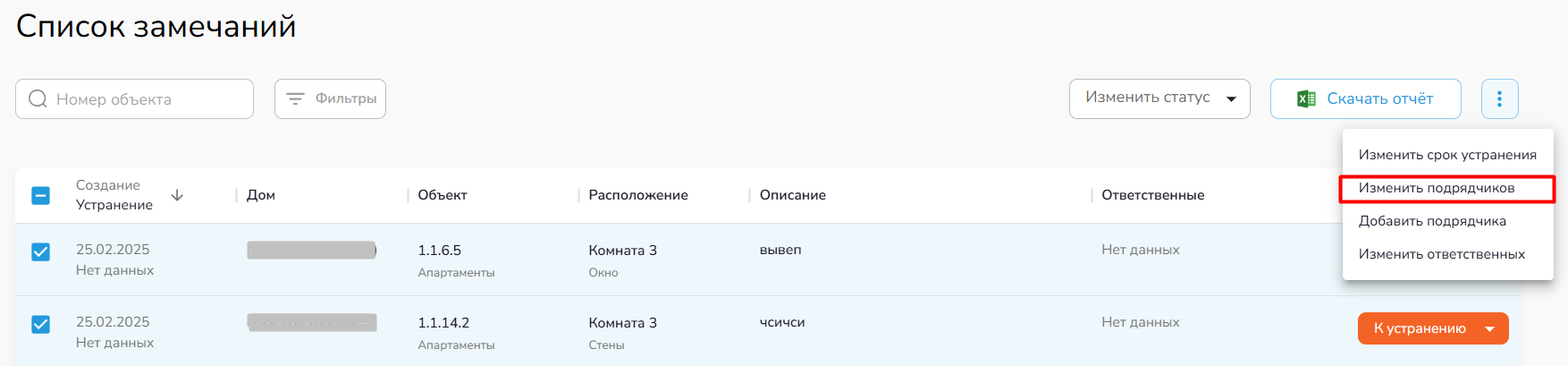

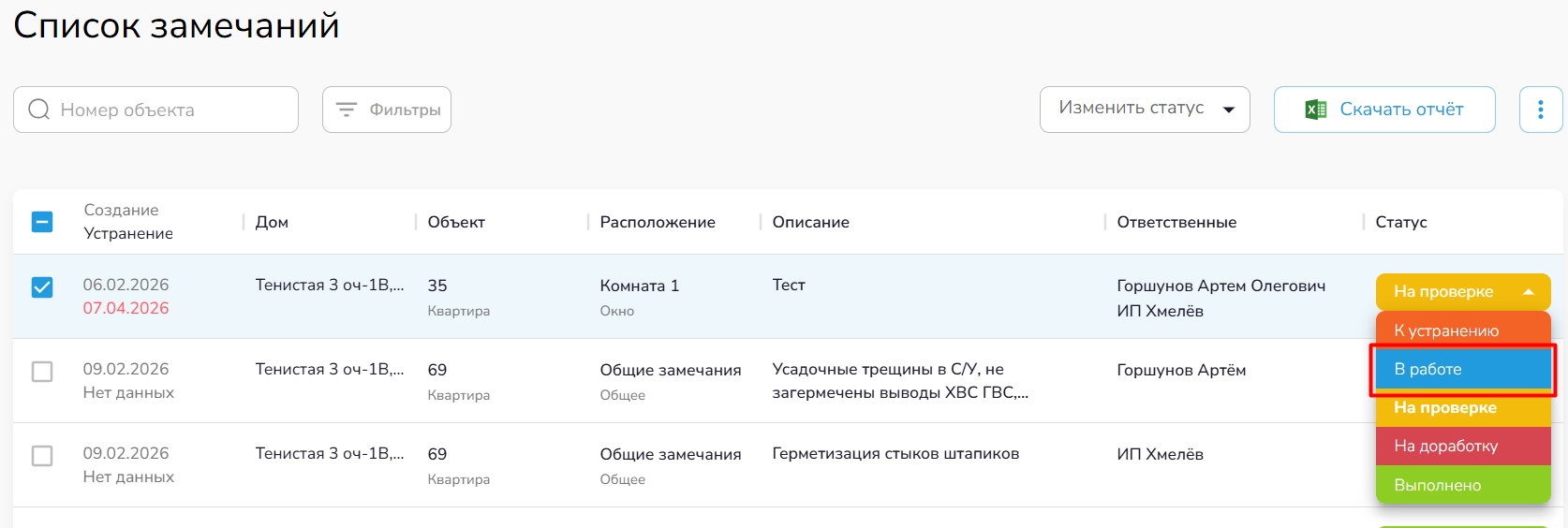

2) Ген. Подрядчик получает уведомление о завершении клиентской приемки с замечаниями (Статус приемки/объекта «Принят с замечаниями» или «Не принят»). Назначает ответственных за исправление замечаний подрядчиков.

3) Подрядчик берет в работу замечание, ставит статус замечания «В работе»

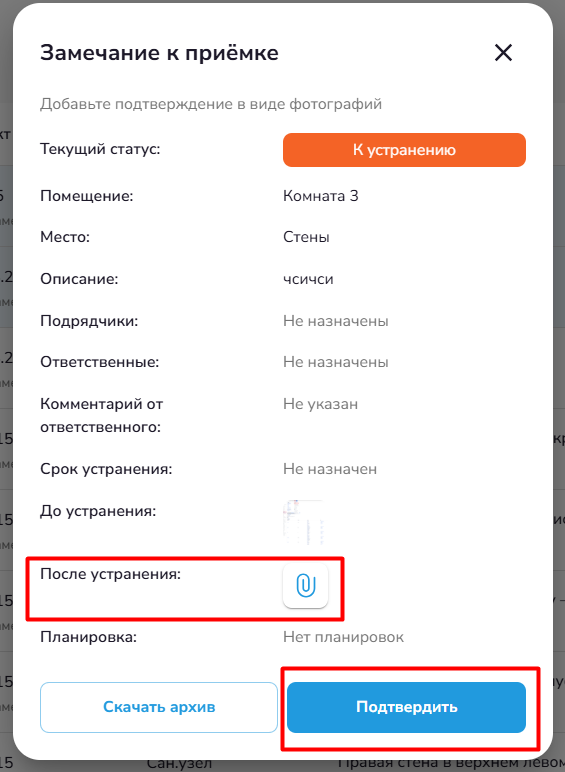

4) После исправления замечания Подрядчик фиксирует факт исправления, прикладывает фото, переводит замечание в статус «На проверку».
5) После исправления всех замечаний по приемке, Ген. Подрядчику приходит уведомление о готовности замечаний.

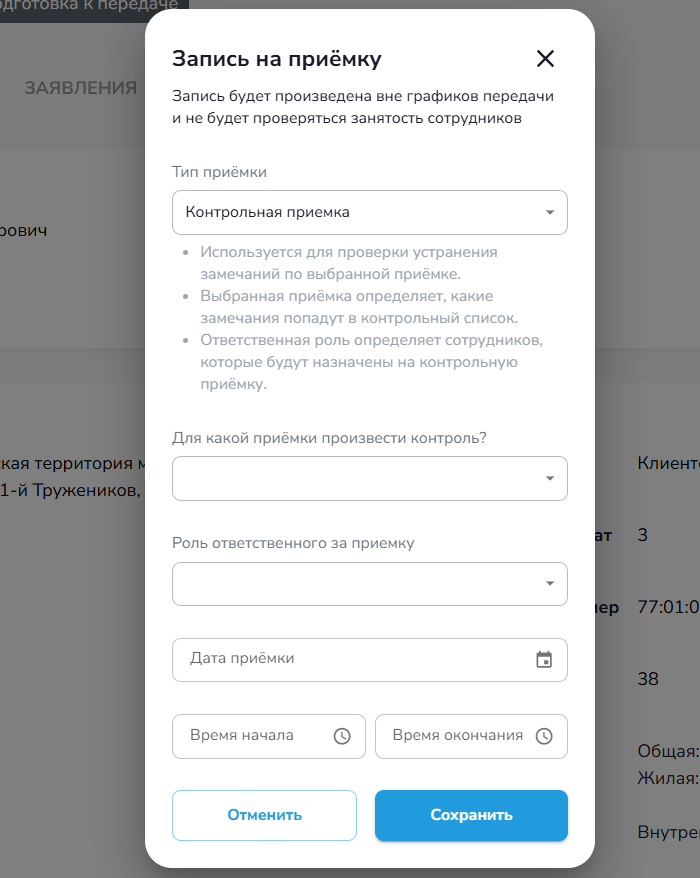

6) Ген. Подрядчик выбирает в приложении тип приемки «Контрольная приемка», для какой приемки произвести контроль, свою роль «Ген. подрядчик», дату и время.
7) Ген. Подрядчик производит контрольную приемку в выбранное время.
- Если требуются доработки по замечаниям, Ген. Подрядчик возвращает их в работу подрядчикам (переводит замечания в статус «На доработку»).
8) После завершения Ген. подрядчиком контрольной приемки со статусом «Замечания устранены», уведомление для проведения контрольной приемки приходит Тех. Заказчику.
- Если требуются доработки по замечаниям, Тех. заказчик возвращает их в работу (переводит замечания в статус «На доработку»). Замечания переходят в работу подрядчикам.
9) После проверки объекта Тех. Заказчиком, Представителю застройщика приходит уведомление о проведении повторной клиентской приемки (После завершения контрольной приемки со статусом «Замечания устранены» Тех. заказчиком).

Алгоритм по работе с замечаниями в системе через мобильное приложение:
1) Собственник производит приемку, фиксирует замечания. Объект переходит в статус «Принят с замечаниями» или «Не принят».
2) Ген. Подрядчик получает уведомление о завершении клиентской приемки с замечаниями (Статус приемки/объекта «Принят с замечаниями» или «Не принят»). Назначает ответственных за исправление замечаний подрядчиков.
3) Подрядчик берет в работу замечание, ставит статус замечания «В работе»
4) После исправления замечания Подрядчик фиксирует факт исправления, прикладывает фото, переводит замечание в статус «На проверке».

5) После исправления всех замечаний по приемке, Ген. Подрядчику приходит уведомление и готовности замечаний.

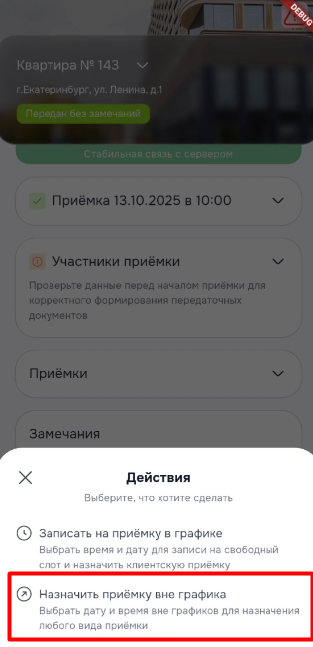

6) Ген. Подрядчик переходит в нужную карточку объекта, нажимает «Действия» - «Назначить приемку» вне графика. Выбирает в приложении тип приемки «Контрольная приемка», дату, свою роль «Ген. подрядчик», дату и время.
7) Ген. Подрядчик производит контрольную приемку в выбранное время.
- Если требуются доработки по замечаниям, Ген. Подрядчик возвращает их в работу подрядчикам (переводит замечания в статус «На доработку»).

8) После завершения Ген. подрядчиком контрольной приемки со статусом «Замечания устранены», уведомление для проведения контрольной приемки приходит Тех. Заказчику. Процесс создания контрольной приемки аналогичен для Ген. Подрядчика и Тех. Заказчика (п. 6).
- Если требуются доработки по замечаниям, Тех. заказчик возвращает их в работу (переводит замечания в статус «На доработку»). Замечания переходят в работу подрядчикам.

9) После проверки объекта Тех. Заказчиком, Представителю застройщика приходит уведомление о проведении повторной клиентской приемки (После завершения контрольной приемки со статусом «Замечания устранены» Тех. заказчиком).
